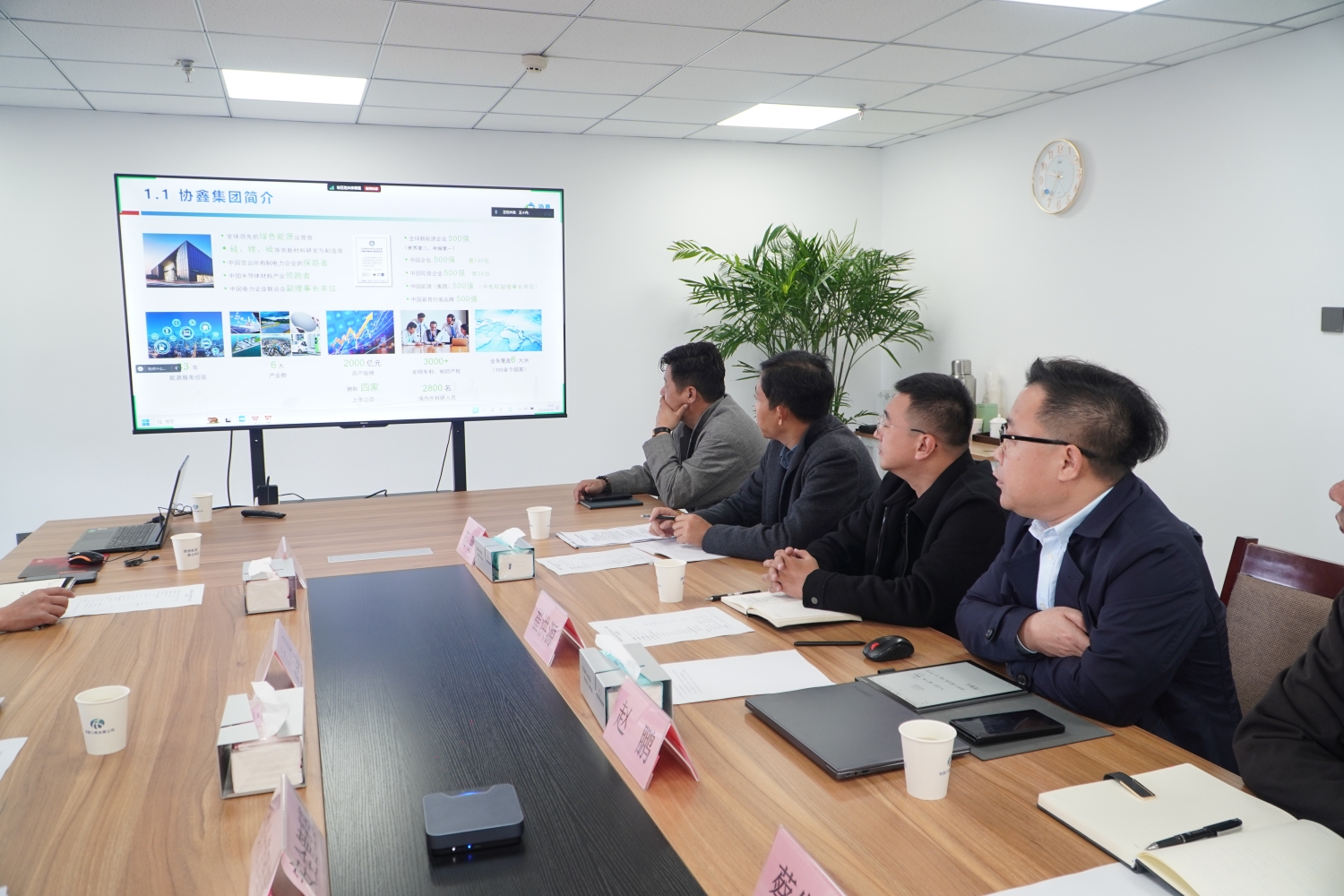

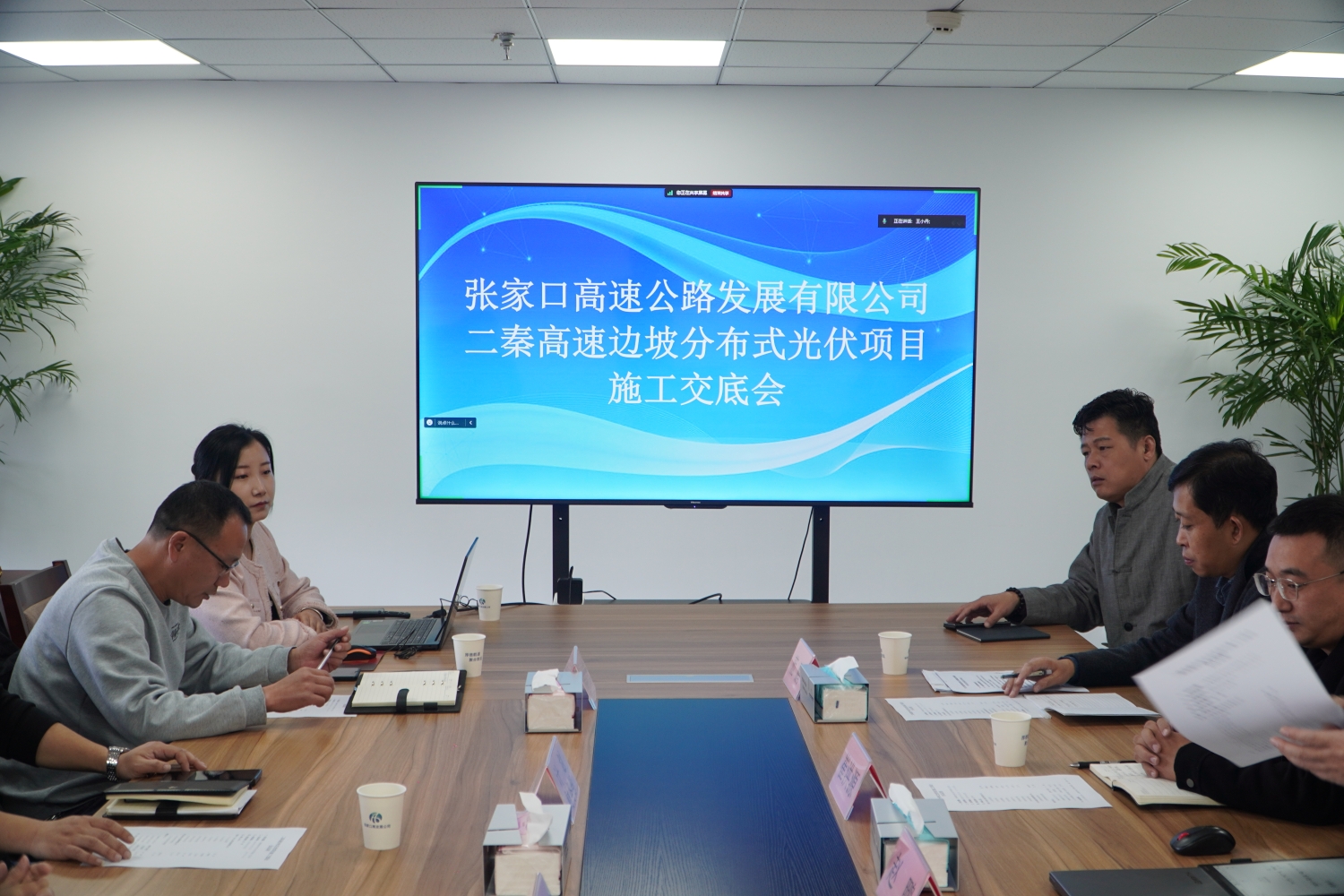

10月22日上午,张家口高发展公司组织召开二秦高速边坡分布光伏项目施工交底会,标志着又一分布式光伏发电项目在张家口高发展公司“就位”。张高发公司计划财务部、安全管理部、工程养护部、公路养护中心、创新创效专班,合作施工方河北冀交能源公司、协鑫能科江苏公司相关人员参加会议。公司副总经理董鹏出席并讲话。
会上协鑫能科江苏公司董事长助理赵鹏、工程经理蔡发志、高级设计经理林伟业分别从施工概况、施工方案、施工工艺和措施等方面进行了详细介绍,并对目前项目进度及施工计划进行了说明。公司各部室负责人针对项目施工现场的实际情况,分析了关键条款中需要特别注意的细节、风险点及防控措施,并就设计中的相关细节及安全问题提出了意见建议。会后相关人员到二秦高速公路沿线设计的打桩点组织现场实地踏勘,对选址位置及安装形式进行了确认。
会议在友好、和谐的氛围中结束。该项目计划分八期项目完成,总装机容量146兆瓦,投资5.2亿元。现一期计划装机容量45兆瓦,计划投资1.82亿元,采用自发自用、全额上网的模式,建设周期2年,计划于2024年11月开工建设,2025年9月30日首批全容发电,根据后续接入批复容量情况再建设。
据了解,张家口高速公路发展有限公司以分布光伏项目为路衍经济新增长点,全力推进路域所辖4条高速660公里路段分布光伏项目,力争全部使用清洁能源,实现高速公路沿线光伏全覆盖。二秦高速边坡分布光伏项目是继京新高速分布式光伏项目并网后又一项目快速落地,京藏、张石高速分布式光伏项目及隧道风、光储智能一体化项目正在前期手续跑办中。
