11月16日下午,在地处坝上高原的尚义县大青沟镇,张家口高速公路发展有限公司(以下简称公司)察汗淖尔流域治理+乡村振兴光储项目一期尚义县30万千瓦光储项目举行了库伦湖光伏电站升压站设备安装开工仪式。


升压站作为公司尚义县30万千瓦光储项目的核心组成部分,是项目完成并网的重要关键工程。该项目220kV升压站占地44.71亩,按照装机容量的20%配置一座60MW/120MWh的电化学储能站,通过一条220kV线路接入系统变电站的220kV侧,确保电力输送的稳定与高效。此前,升压站已获得国网冀北电力有限公司张家口供电公司正式批复,命名为“河北交投库伦湖光伏电站”,批复线路名称“220KV尚伦线”。

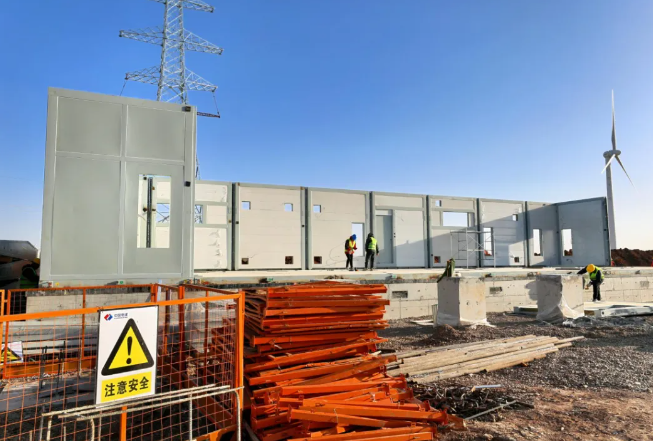

自9月开工以来,公司上下团结一心,共度难关,全体参建人员破常规、打硬仗、争主动、往前赶,撸起袖子加油干,克服了项目建设过程中的各种艰难险阻,有效地保证了项目建设进度整体推进。截至目前,升压站已完成所有土建基础工程施工,库伦湖光伏电站设备安装工程的正式开工标志着项目建设已进入第二阶段的设备安装工作。在项目建设现场,建设者们心往一处想,劲往一处使,冒着严寒天气,全力冲刺最后一公里,目前预制舱场地和GIS设备安装正在有条不紊进行,预计在一周内完成。

据悉,升压站全部设备安装和调试将在12月完成,公司尚义县30万千瓦光储项目并网已进入最后冲刺阶段。
